高寒地带建核电站,中国头一遭

发稿时间: 2013年06月05日    【 字体:

  一定发(中国游)官方网站

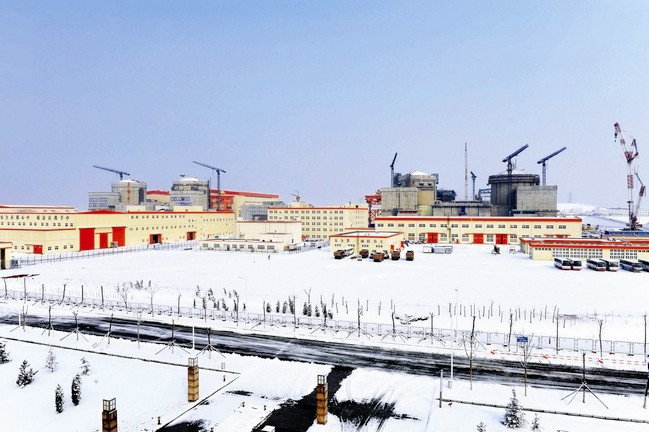

与大亚湾核电基地的旖旎景物、天气温润差别,红沿河核电基地处于“千里冰封、万里雪飘”的北国 。红沿河核电站位于大风地区,年均两百多天是六级以上的大风天气,每年需面临34个月的冬季施工 。在高寒地带建设核电站,这在中国照旧头一遭!

这个“第一”背后,并不但仅是冬季施工的挑战那么简朴,而是对设计、施工、调试、机组启动、装备制造等全方位的挑战 。中一定发工程公司总司理束国刚接受记者采访时坦言:“严寒天气的影响是全方位的 。红沿河项目遭遇挑战的基础缘故原由在于冬季情形下建设核电站 。”

严寒天气全方位挑战核电建设

“红沿河电站的参考电站是法国格拉芙林核电站,法国的冬季没有那么冷,而红沿河最低零下10度,差别很是大 。”工程公司红沿河项目总司理张秋海告诉记者,正由于云云,红沿河电站在一最先的设计中就对严寒天气的影响熟悉缺乏 。“好比,从设计上讲,严寒地区的热源应视为核级系统,和冷源一样主要,但由于履历缺乏,热源的设计没有凭证冷源一样做到冗余和备份,确?煽啃 。”在中国大陆现有核电站中,冷源都是接纳海水冷却系统,接纳AB两列相互备份,确保能力冗余,从装备、管道到电器都要思量核清静的需求 。而热源在最初的设计中较量薄弱,没有备份,要肩负既给核级装备提供热源,又给宿舍提供热源的功效 。厂房设计,冬季厂房内外情形之间的差别很是大,而在其时只设计了一个转帘门,也没有思量冬季的影响 。某些装备在制造历程中,在工厂打压后没有排完水就直接运往大连,在南方地区这没有影响,但水未排净运抵红沿河后,一旦结冰装备就会冻裂 。“这是系统性的问题 。事实中国人是第一次在这样的条件下建核电站 。”张秋海说 。一阵狂风吹过,硕大的集装箱被大风掀翻 ;突降暴雪的时间,施工职员衣着大棉袄在雪地里检查,大雪把他们都酿成了“雪人” 。施工职员的头发结冰了,嘴唇结冰了,甚至流下的鼻涕都结冰了 。大风、低温,这些都是核电建设者从未遇到的新问题 。

三层筏基整体浇注,核岛穿“大衣”过冬

“只有刷新、立异施工方法,才华走出一条自己的路!”张秋海说 。风大,工程人就建气象站,自己测风,积累现场一手风速纪录,确定哪个时段风大就阻止施工,哪个时段风小就最先施工,1号机组穹顶吊装时,现场职员更是每10分钟测一次风速,最终穹顶吊装周长误差仅为2毫米,径向最大误差仅为5毫米,创立了一项手艺新纪录 。气温低,工程人就想方想法为施工的墙体“穿”上“大衣”,给核岛搭起大棚以包管施工温度 。出于施工进度、自然情形和相关规范要求,核岛钢结构的施工最终接纳整体式保温棚——保温质料的内层接纳阻燃型篷布,外层接纳可耐零下40度低温的承重型防雨耐寒篷布,中心是10毫米厚度的保温棉 。为了顺遂举行混凝土浇筑,红沿河现场每台搅拌机组配备有1套骨料加热系统和一套2吨的热水锅炉,在零下15情形下,搅拌机组完万能够包管生产出温度大于15的混凝土 。凭证履历总结,当气温低于零下5度时不宜举行浇筑,红沿河便在浇筑时代,用50毫米厚的玻璃棉毡套包裹混凝土泵送管举行保温,并接纳塑料或保温套包裹钢筋避免裸露钢筋的温度过低 。浇筑竣事后,连忙笼罩塑料薄膜和玻璃棉毡等保温质料举行养护 。值得大书一笔的是,红沿河核电施工中举行了大胆的施工工艺刷新,将已往的分层分块浇筑改为整体浇筑 。在筏基的浇筑方面,古板的分层、分段浇筑的模式既繁琐,又延伸工期 。在红沿河1号机组施工中,工程人实验了A层整体浇注,到2号机组时使用了A/B层整体浇注,到3号机组时实现了A/B/C层整体浇注 。保温养护拆除、模板拆除后,3号核岛筏基混凝土外貌未发明一条可见裂痕,三层整浇获得圆满乐成!这是核电历史上一次里程碑式的突破,是CPR1000堆型反应堆厂房筏基施工的又一次重大立异 。


?
