在迎峰度夏能源保供的要害时期
中一定发“华龙一号”批量化建设正稳步推进
各在建核电项目主要节点
按妄想有条不紊开展
建设现场清静稳固有序
广东陆丰核电项目
5、6号机组完成多项工程建设使命

6月3日
陆丰核电项目5、 6号机组建设
同步推进要害工程节点
首台全规模模拟机正式投用

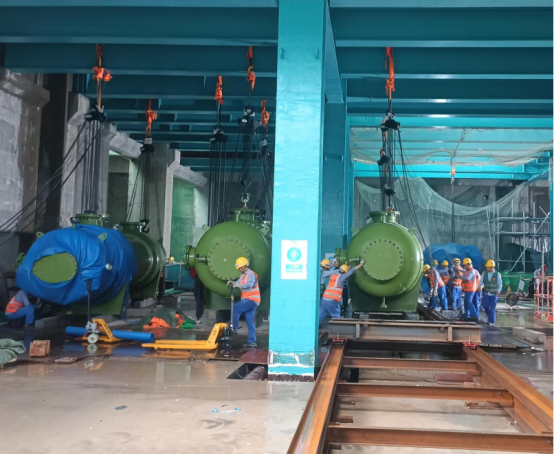

5号机组通例岛三台闭式冷却水换热器
完成吊装
为通例岛管道装置上量涤讪了基础
主控室精装修完工交安
通过交织施工优化提前实现里程碑节点
为控制区建设创立条件

6号机组核岛反应堆厂房施工集成平台
完成最后一次顶升
历经16次精准升降
验证“内外壳同步施工”手艺
这也标记着该集成平台顶升阶段圆满收官
与此同时
通例岛汽机运转层

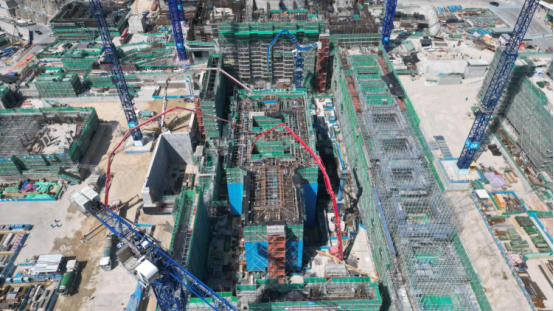

历时29小时的施工
完成了2308立方米混凝土浇筑
广东太平岭核电项目
3号机组主体工程开工建设

6月10日
太平岭核电3号机组

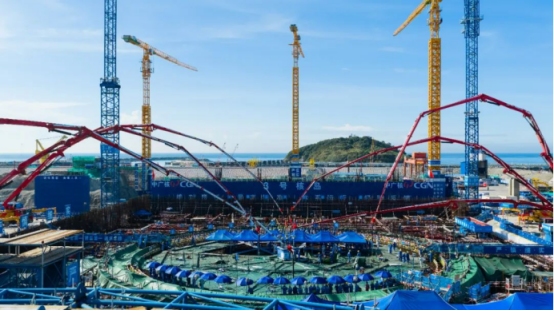

完成核岛第一罐混凝土浇筑
标记着主体工程建设开工
太平岭核电始终坚持最高标准、最严要求推进项目建设
充分吸网络团内外部核电项目
建设履历打造“清静高、质量优、性能好”的
三代核电精品工程
浙江三澳核电项目
1、2号机组实现装备交付与系统调试

6月10日
三澳核电1号机组
热态性能试验圆满完成
作为装料前要害磨练
为后续并网发电等主要节点筑牢基础

6月16日
三澳核电2号机组220kV辅助变压器
完成24小时空载试运行
标记着220kV辅助电源实现可用
提前对接 “迎峰度夏” 保电需求
为机组冷试提供电源包管
福建宁德核电项目
5、6号机组迎来建设新阶段

6月19日

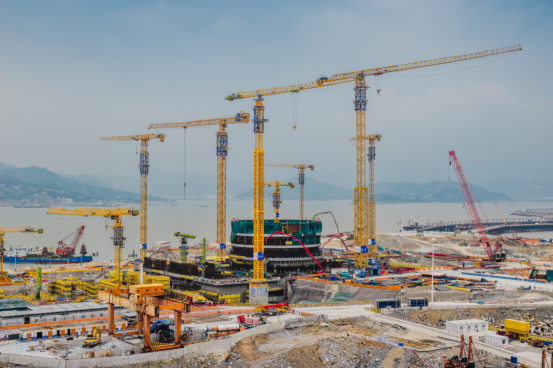

宁德核电项目6号机组
顺遂完成基坑验槽检查
随着该节点的落地
5、6号机组即将迎来双机组
同时建设的新阶段
为实现“十五五”时代
两台机组商运目的筑牢基本
从装备装置到系统调试
再到模拟机投用
“华龙一号” 各项目
一连深入践行 “严慎细实” 事情作风
清静有序推进项目建设
“华龙一号” 将一连为我国清洁电力供应
注入强劲“硬核”动力
助力能源结构优化与绿色低碳生长
